С момента пуска первых гидроагрегатов Усть-Среднеканская ГЭС выработала более 360 млн кВт*ч
http://sdelanounas.ru/blogs/53557/
С момента пуска первых двух гидроагрегатов Усть-Среднеканская ГЭС* выработала 361,3 млн кВт*ч электроэнергии, что составляет более 15% от потребления Магаданской области. За истекший период агрегаты несли нагрузку в диапазоне от 26 до 46 МВт. Строительство станции продолжается.
Усть-Среднеканская ГЭС значительно повысит энергобезопасность Магаданской области. До пуска Усть-Среднеканской ГЭС потребности изолированной магаданской энергосистемы на 95% обеспечивались всего одной электростанцией — Колымской ГЭС.
На настоящий момент основным направлением является возведение напорного фронта до отметки 276,5 м (над уровнем моря) и ввод в работу гидроагрегата № 3. Это позволит увеличить напор и в дальнейшем безопасно эксплуатировать ГЭС без использования водосбросной плотины в зимний период.

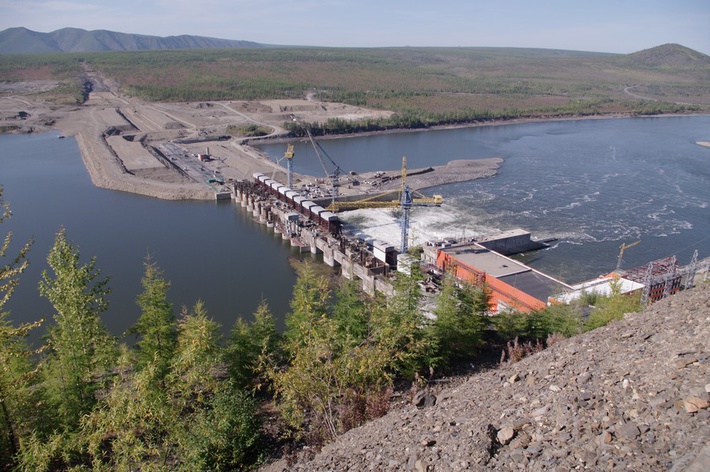

Кроме того, увеличенная резервная емкость водохранилища значительно повысит безопасность людей, проживающих ниже по течению Колымы, в период паводков. В течение этого года на строительстве станциишли работы по укладке бетона в водосбросную, станционную и глухую плотины, сопрягающий устой в пределах отметок 260 — 266 м. По состоянию на 28.09.2014в основные сооружения уложено 33,49 тыс. м3 бетона.
Специалисты субподрядных организаций выполнили 50 тысяч погонных метров бурения для цементации грунтов основания земляной плотины. Произведено более 7 тысяч погонных метров глубинной цементации, что составляет 80% запланированных работ на 2014 год. До конца ноября эти работы должны быть завершены.
В течение летнего периода велась отсыпка русловой земляной плотины. Всего за 2014 год (по сост.на 28.09.2014 г) уложено 347.9 тыс. м3 мягких грунтов в тело русловой и левобережной плотин.
Работники подрядных организаций завершили монтаж метало-каркаса и монолитных перекрытий здания эксплуатационных служб (ЗЭС). Продолжаются работы по облицовке ЗЭС стеновыми панелями. В настоящий момент на ГЭС трудится более 640 строителей. Практически весь эксплуатационный состав Усть-Среднеканской ГЭС, а это уже 104 человека, состоит из числа молодых специалистов, прибывших для работы на ГЭС из других регионов нашей страны.
Ввод станции обеспечит электроэнергией развивающиеся горнодобывающие предприятия, в первую очередь — золотодобывающие. Помимо этого гидростанция будет способствовать судоходству, регулируя сток Колымы.
Станет возможным отказ от строительства тепловых электростанций, что сократит потребление привозного топлива и позволит снизить рост тарифов на электроэнергию за счет уменьшения себестоимости ее производства. Усть-Среднеканская ГЭС значительно повысит энергобезопасность региона.
*Усть-Среднеканская ГЭС — строящаяся гидроэлектростанция на реке Колыма, является второй в каскаде Колымских ГЭС. Расположена в 9 километрах от устья реки Среднекан, впадающей в Колыму. Строительство Усть-Среднеканской ГЭС начато в 1991 году.
Проектно-сметная документация разработана ОАО «Ленгидропроект». Установленная мощность станции 570 МВт (4 гидроагрегата мощностью по 142,5 МВт каждый).Первый пусковой комплексмощностью 168 МВт введен в эксплуатацию в начале октября 2013 года. Он включал в себя возведение напорного фронта станции до отметки 260 м (по БС), и ввод в работу двух гидроагрегатов с временными рабочими колёсами радиально-осевых турбин.
